Control en el punto de conexión
Para contenedores e instalaciones multicontenedor. El EMS mantiene la instalación dentro de los límites de su conexión a la red, gestiona la cadena de seguridad y ejecuta el programa cuarto-horario que le envía la capa de mercado — con o sin enlace activo.
Primero el control del emplazamiento, después la entrega al mercado
Capa 1 y capa 2 para un activo a escala de red, con un traspaso definido a Qilin QUANT.
Control del equipo
Modbus, CAN y MQTT hacia el BMS y el PCS de cada contenedor, con los enclavamientos de seguridad y la vista de estado SCADA.
Gestión del punto de conexión
Potencia activa y reactiva mantenidas dentro de los límites acordados con el operador, por contenedor y para el conjunto de la instalación.
Prestación de servicios de red
Consignas de aFRR y mFRR ejecutadas a nivel de instalación, con la respuesta registrada para su verificación.
Cadena de seguridad
Enclavamientos, gestión de alarmas y un modo de repliegue definido si se pierde el enlace con la capa de mercado.
Ejecución del programa
El programa de 15 minutos de Qilin QUANT, ejecutado y conciliado con lo que la instalación entregó realmente.
Residencia de los datos en la UE
Todos los datos operativos en servidores situados en la UE, conformes con el RGPD por diseño.
Lo que ve el operador

Pantallas de un emplazamiento que funciona hoy: una instalación de 2,75 MWh en la red europea. El nombre del cliente está oculto; nada más lo está.

El panel del emplazamiento — días en marcha, capacidad y potencia instaladas, la lista de alarmas, una fotografía de los propios contenedores, carga y descarga diarias, el objetivo de ingresos y el estado de carga en vivo

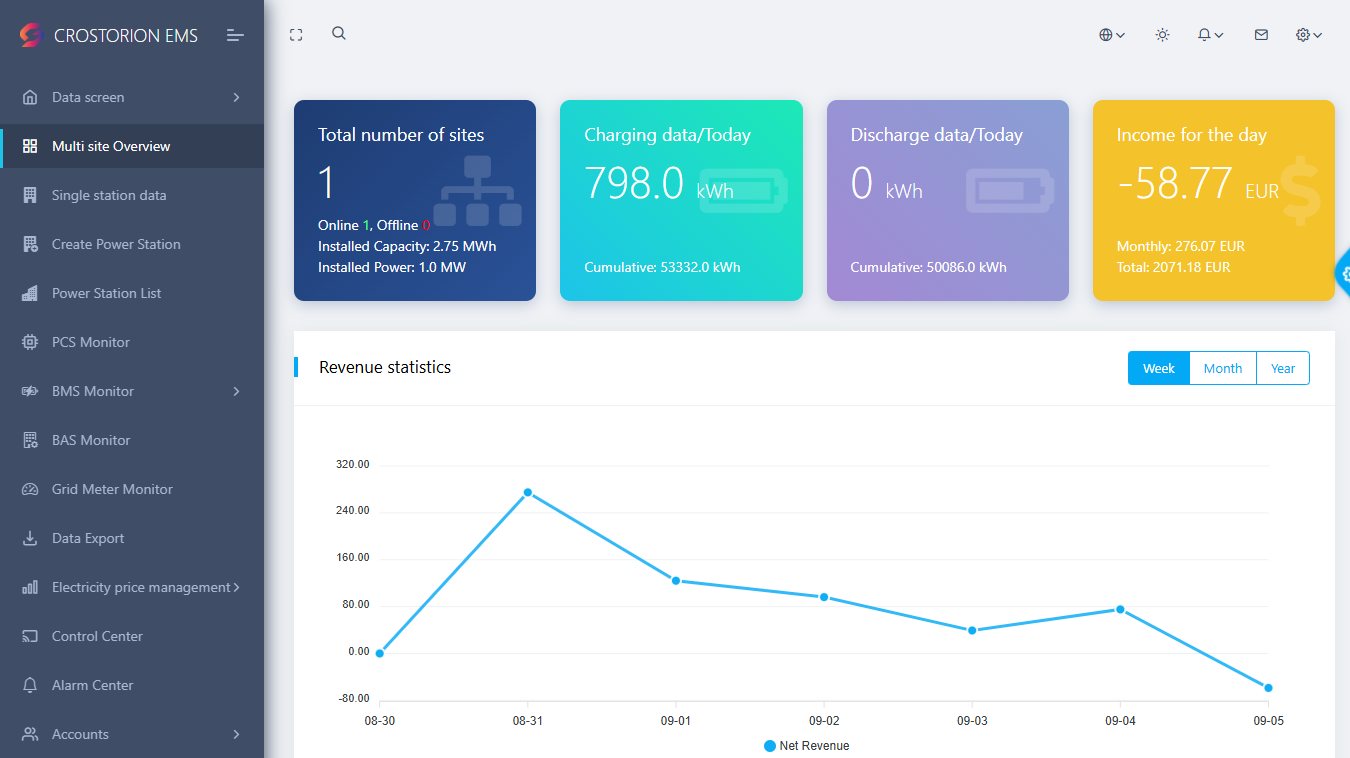

Vista multiemplazamiento — una semana real, incluido un día en que el mercado fue en nuestra contra. La publicamos así porque operar es exactamente esto.

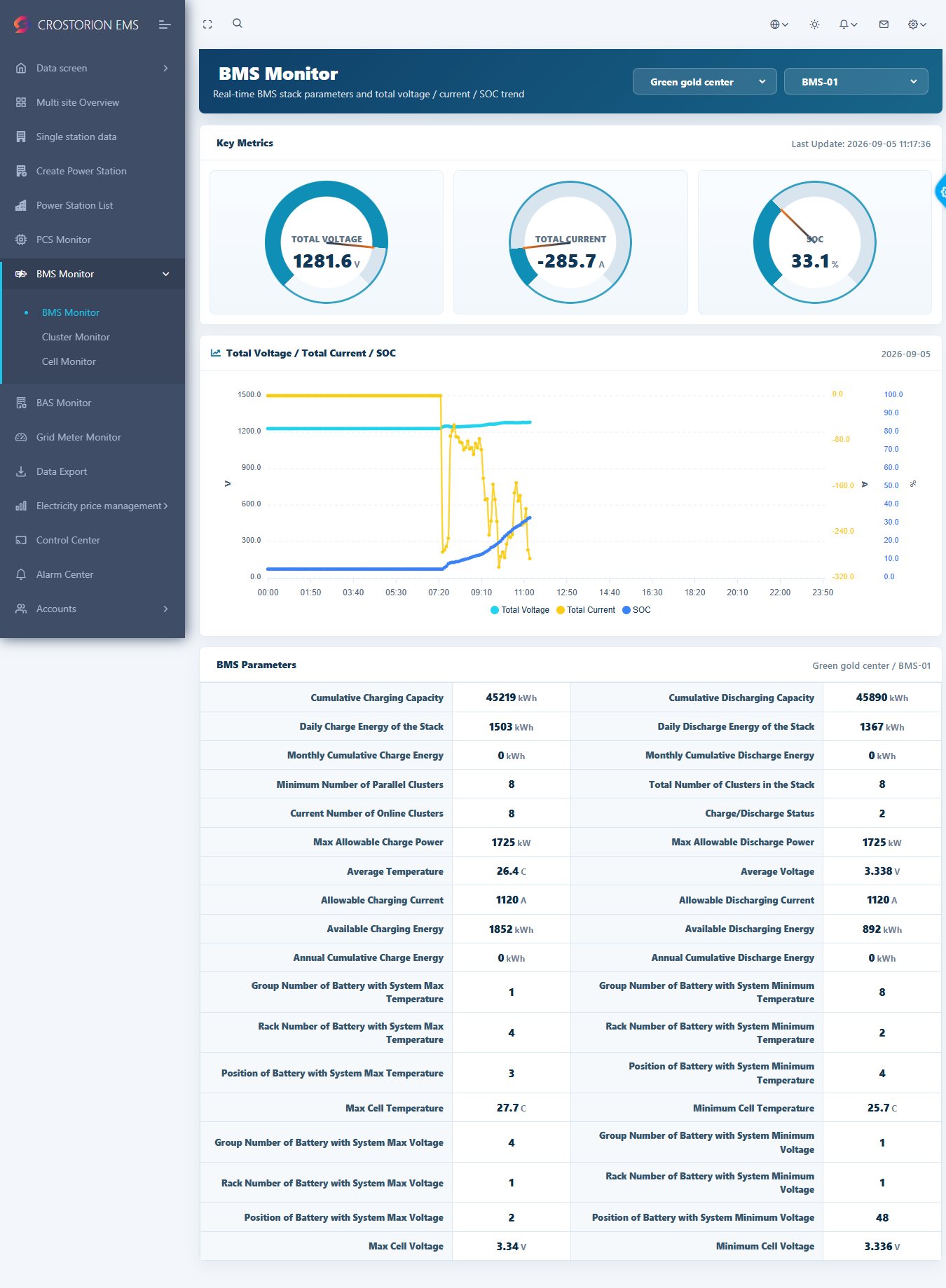

Monitor BMS — hasta qué rack y qué celda están más calientes, y cuánta energía de carga y descarga hay disponible ahora mismo

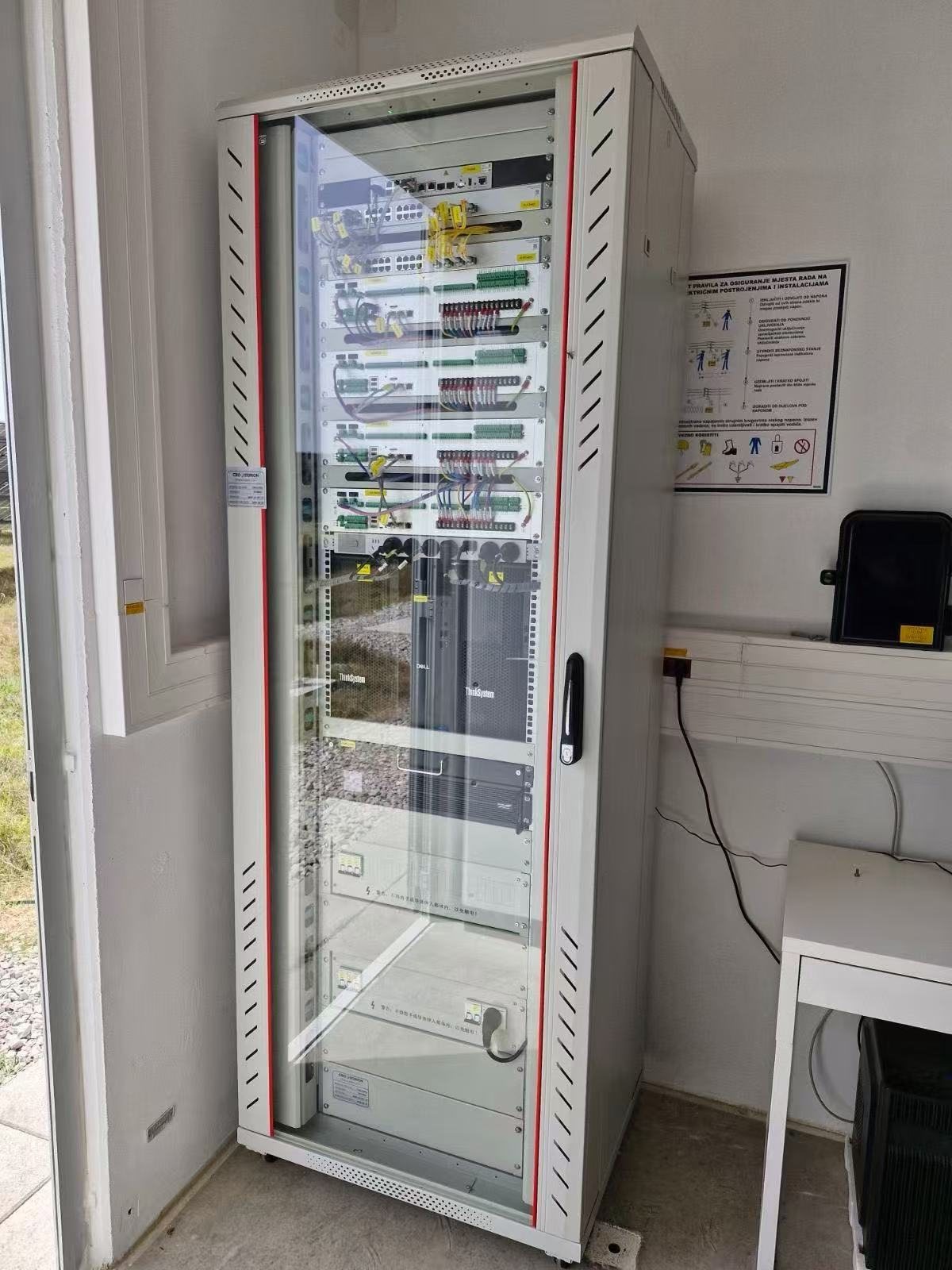

El armario de control también es nuestro
Paneles de parcheo y switches de red, las unidades de control coordinado, la estación de trabajo de ingeniería, los servidores y el SAI: especificados, montados y puestos en marcha como un único armario, para que el emplazamiento no sea un conjunto de piezas de cuatro proveedores que nunca se han visto.

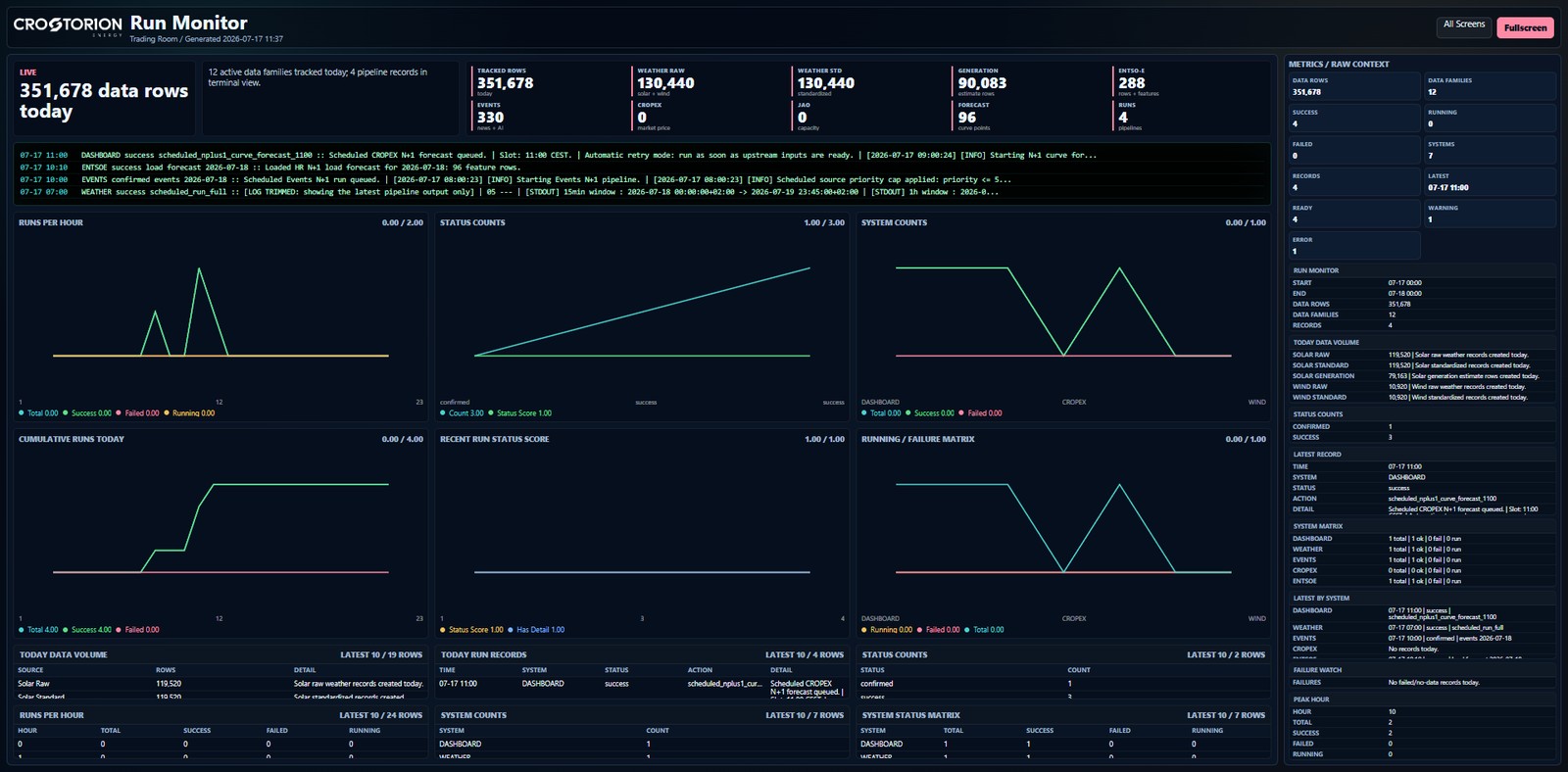

Run Monitor — todas las familias de datos que sigue el pipeline, en directo, con contadores de aciertos y fallos
